Колко време отнема ремонт на баня: срокове по етапи

Типичната баня 3–5 кв. м се ремонтира за 10–15 работни дни. Графикът по етапи, паузите за съхнене, които не се пропускат, и какво удължава срока.

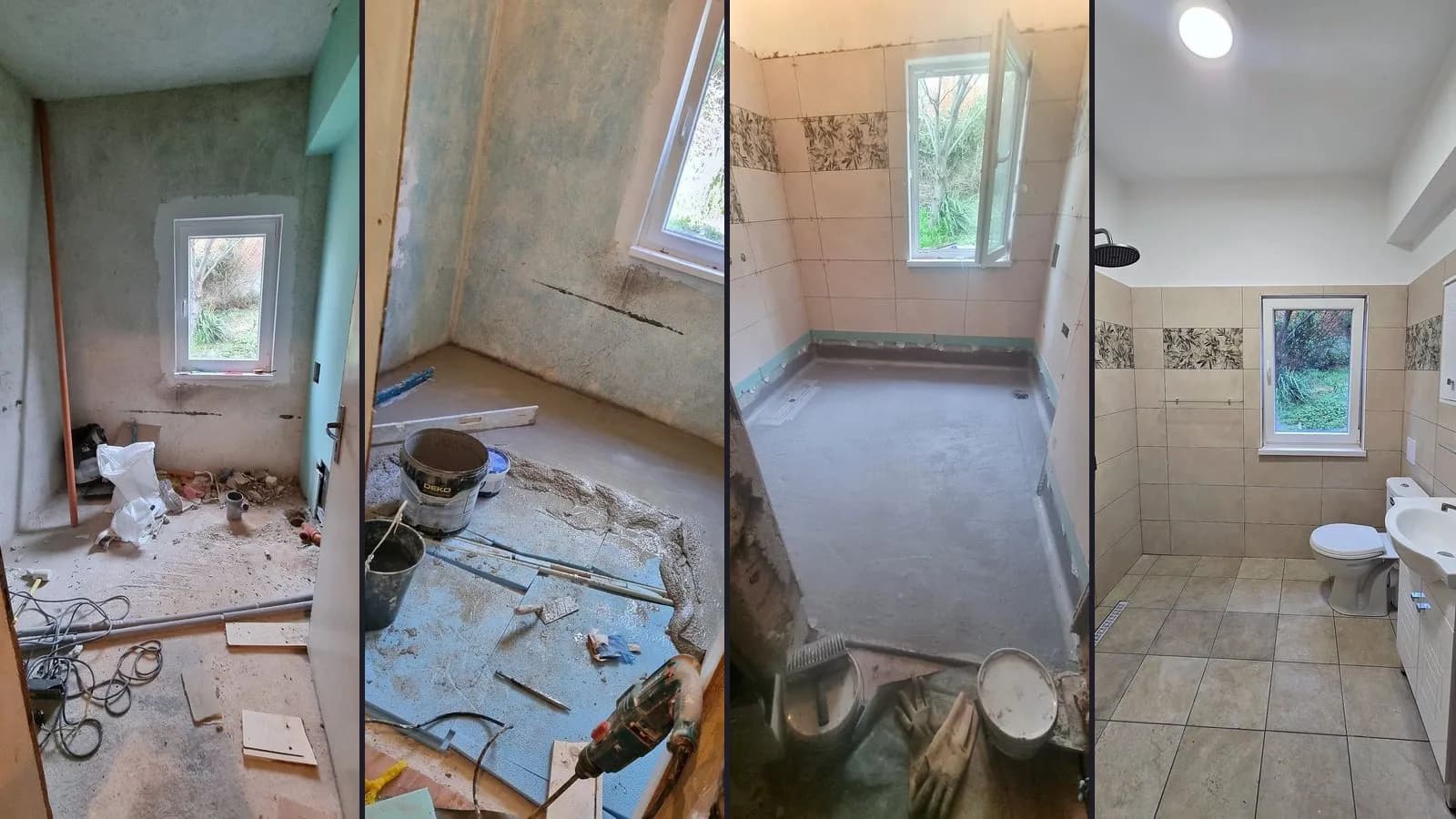

Етапите на ремонт на баня в Княжево: след демонтажа, хидроизолация на пода, облицовани стени и готовата баня

Типичната баня от 3 до 5 кв. м се ремонтира ориентировъчно за 2–3 седмици — обикновено 10–15 работни дни от първия ден на обекта до предаването. Ако след къртенето излязат изненади или облицовката е сложна, срокът може да стигне до около 4 седмици.

Това е ориентир, не обещание. Точният график се записва в офертата след огледа и зависи от конкретната баня: каква е площта с плочки, в какво състояние са стените и тръбите, какви ще са душът и тоалетната. Немалка част от времето не е работа, а изчакване — замазката и хидроизолацията трябва да изсъхнат, преди върху тях да легне следващият слой.

В тези дни не влиза подготовката: решенията за банята и доставката на плочките и санитарията. Тя не се вижда на обекта, но от нея зависи дали графикът ще се спази.

Етапите и колко трае всеки

Цялостният ремонт на баня минава през едни и същи етапи в един и същи ред. Между някои от тях има паузи, в които материалът съхне и в банята не се работи.

ЕтапКакво се правиОриентировъчно (работни дни)
Подготовкаизбор и поръчка на плочки и санитарияпреди старта
Къртене и извозванеплочки, санитария, при нужда замазка1–2
ВиК и ел. разводкатръби, кабели, изпитване под налягане1–2
Стенимазилка и мрежа или гипсокартон1–2 + съхнене
Замазканов под с наклон към сифона1 + няколко дни съхнене
Хидроизолацияленти и маншети, два слоя1
Изсъхване и проверка с водавода по пода, оглед за влага1–2
Облицовкаплочки по стените и пода3–5
Фугиранефуги между плочките1
Таван и осветлениеокачен таван, лунички или LED лента1
Санитария и аксесоаритоалетна, мивка, душ, параван1–2
Почистване и предаванепроверка на всичко, писмена гаранцияв последния ден
Общочаст от етапите се застъпватобикновено 10–15
Ориентировъчни срокове за баня 3–5 кв. м. Общият срок не е сбор от колоната: стените и замазката съхнат едновременно, а част от съхненето минава в почивните дни. Точният график е в офертата.

Долната граница е за малка баня, в която тоалетната, душът и мивката остават на местата си, а плочките са със стандартен формат. Към горната граница и над нея водят изненадите след къртенето, изправянето на всички стени, нишите, душът без кабина с линеен сифон, широкоформатните плочки и рибената кост.

Срокът и цената зависят от едни и същи неща. Цялостният ремонт на баня струва ориентировъчно 4 000–9 000 € заедно със строителните материали, а плочките и санитарията купувате вие. Разбивката по дейности е в статията за цената на труда за ремонт на баня, а приблизителна сума за вашата баня смята калкулаторът.

Седмица по седмица: пример за баня 4 кв. м

Ето как обикновено изглежда графикът на баня около 4 кв. м без големи изненади — три седмици, ако работата започне в понеделник. Снимките са от банята в Княжево: от голите стени до готовата баня.

Първа седмица: къртене, инсталации, стени и замазка

Първите един-два дни са най-шумните и най-прашните: свалят се старите плочки и санитарията, а при нужда и замазката. Отпадъците се изнасят всеки ден. Веднага след къртенето се вижда истинското състояние на банята — какво обикновено се открива, показваме в статията за ремонта на стара баня.

Следват ВиК и ел. разводката, обикновено за ден-два. Полагат се новите тръби за вода и канализация и се поставят частите, които остават скрити в стената и пода: тялото на смесителя за вградения душ, структурата за тоалетна за вграждане, линейният сифон. Тръбите се изпитват под налягане, преди да се затворят в стената. Изтеглят се и кабелите за осветлението, вентилатора и контактите.

В края на седмицата идват стените и замазката. Стените се изправят с мазилка и мрежа или се обшиват с влагоустойчив гипсокартон, а подът получава нова замазка с наклон към сифона. Ако тя се положи в четвъртък или петък, съхне и през почивните дни, без да се губят работни дни.

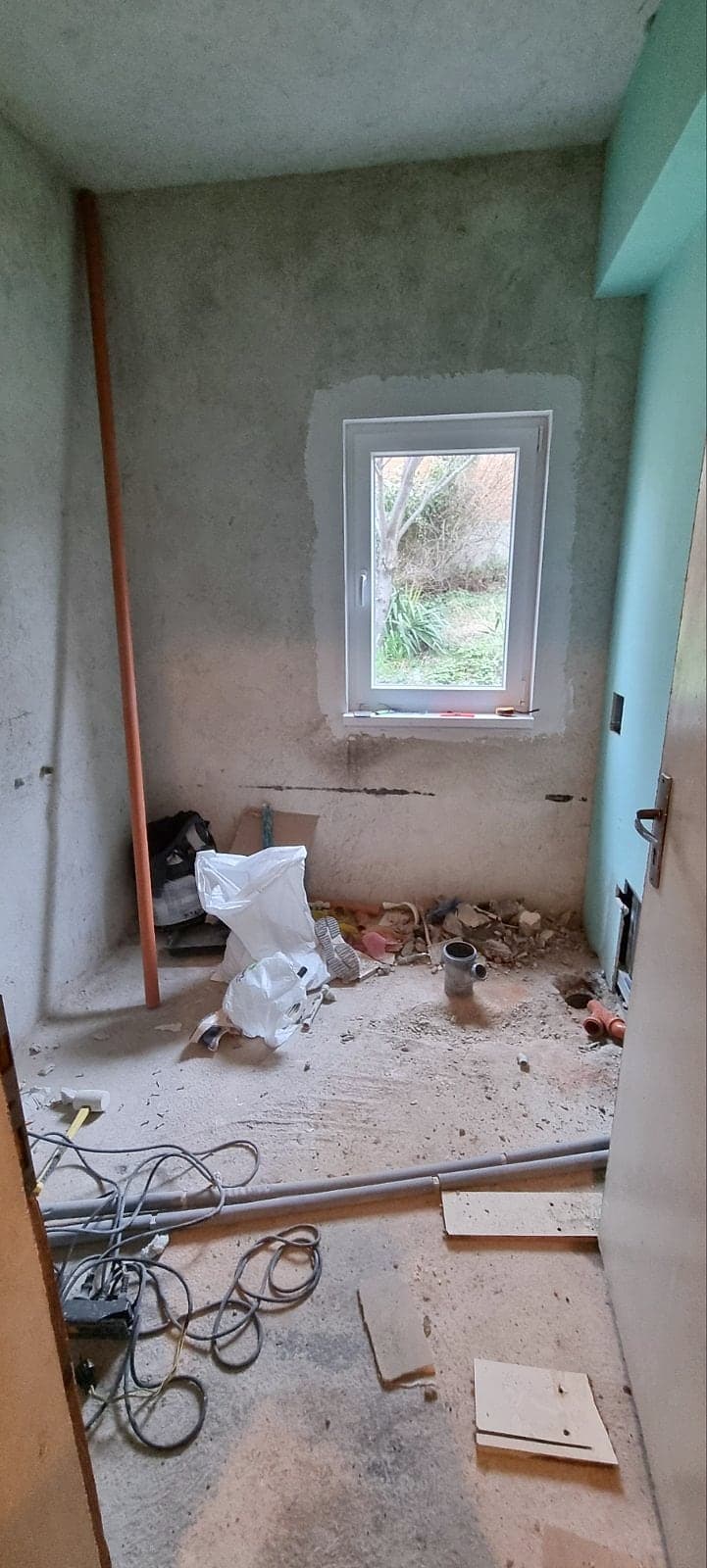

Празна баня с голи стени, прозорец и извод за канализация в бетонния подНачало

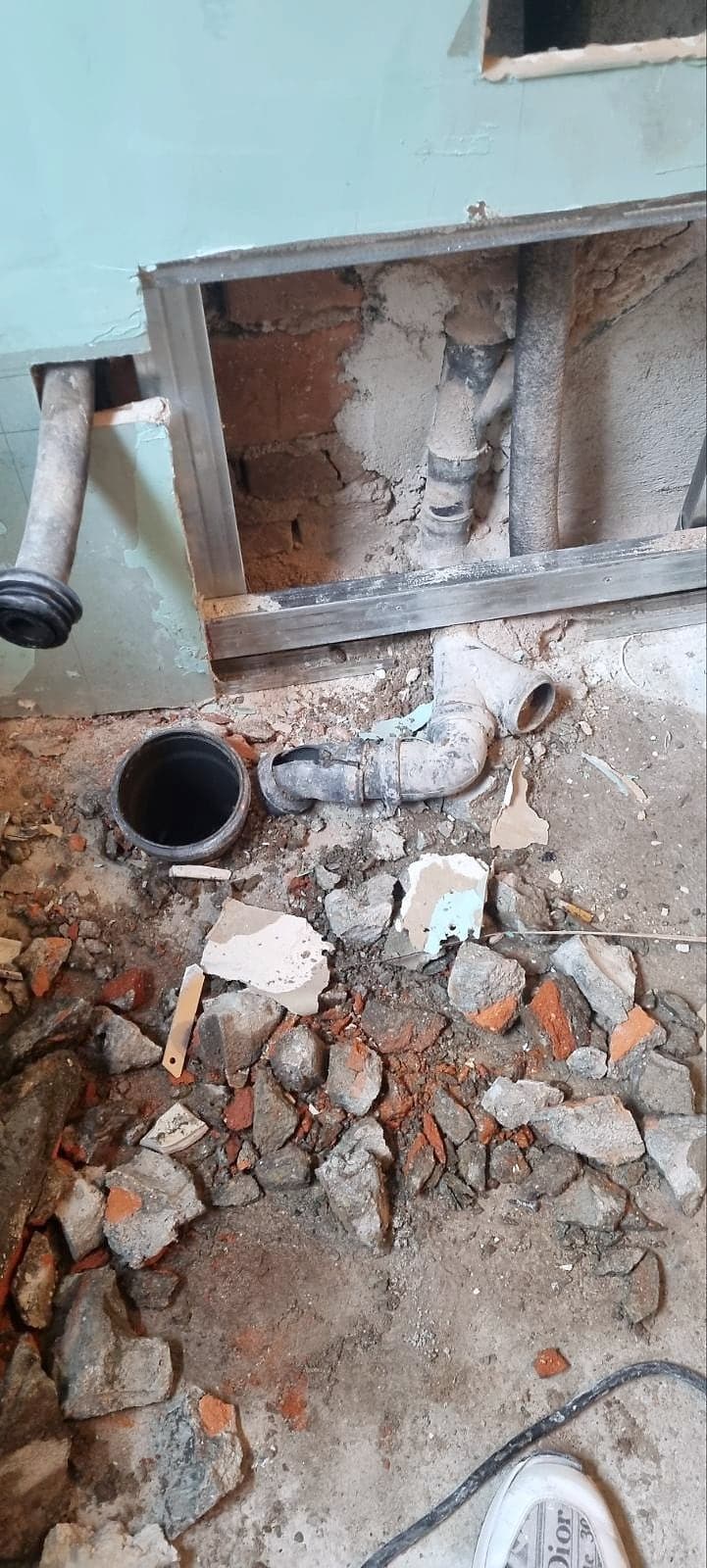

Отворена стена с канализационни тръби и парчета от къртенето по подаКанализация
Баня в Княжево: голите стени в началото на ремонта и новата канализация, преди стената и подът да се затворят.

Втора седмица: хидроизолация, проверка с вода и плочки по стените

Хидроизолацията започва, когато замазката е изсъхнала достатъчно — колко време е нужно, пише в указанията на производителя на сместа. Първо по ъглите и около тръбите се поставят хидроизолационна лента и маншети, после се нанасят два слоя по целия под и по стените в душ зоната. Подробно за хидроизолацията на банята — къде се полага и кои детайли решават всичко — сме писали отделно.

Когато изсъхне, хидроизолацията се проверява с вода, преди да се лепят плочките: подът се залива с тънък слой вода и се търсят следи от влага. Изсъхването и проверката обикновено отнемат ден-два, в които в банята не се работи.

После започва облицовката — обикновено 3–5 дни. В банята в Княжево първо са облицовани стените, а подът — след тях. Широкоформатните плочки и рибената кост изискват повече рязане и нивелиране, а всяка ниша — обръщане с плочки, затова при тях дните са повече.

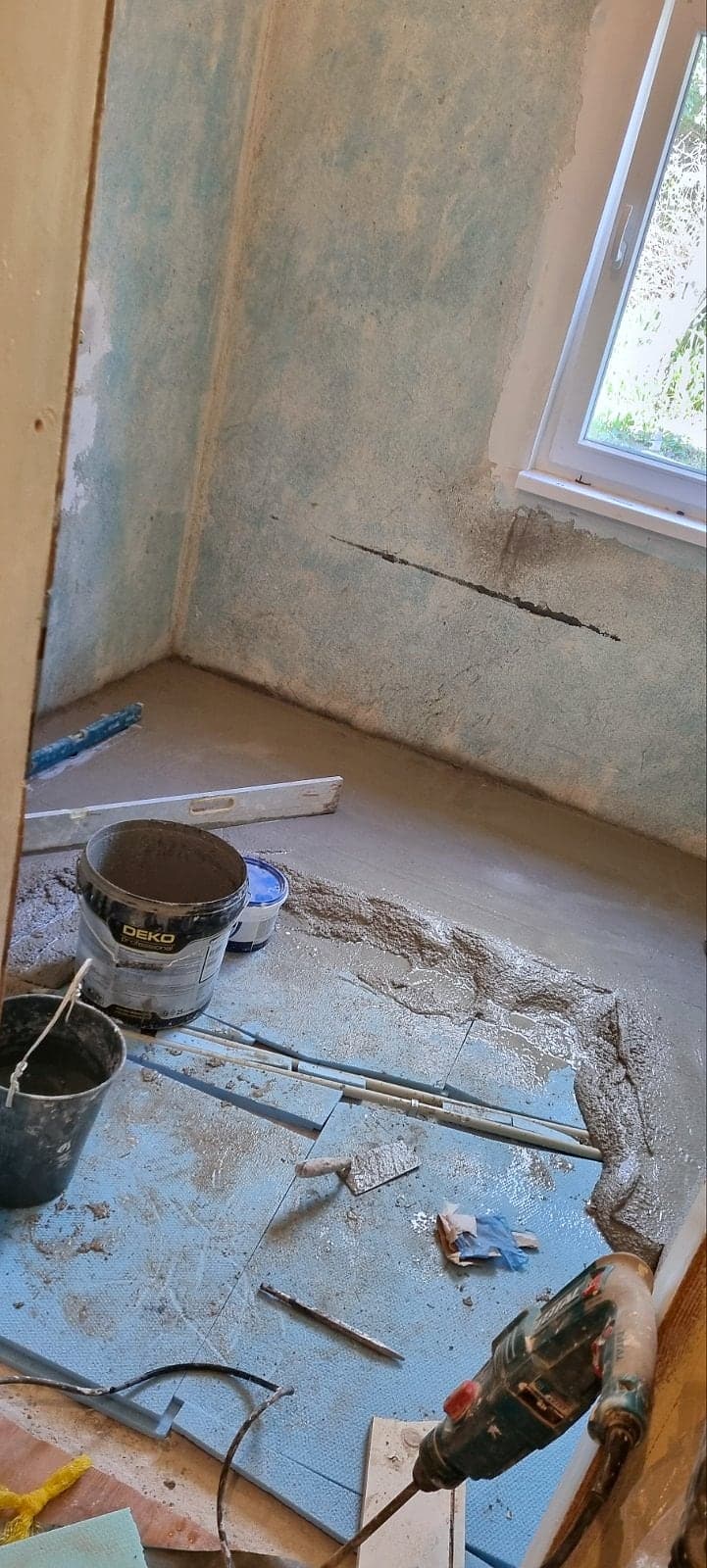

Прясна замазка се разстила по пода на банята, наоколо кофи и инструментиЗамазка

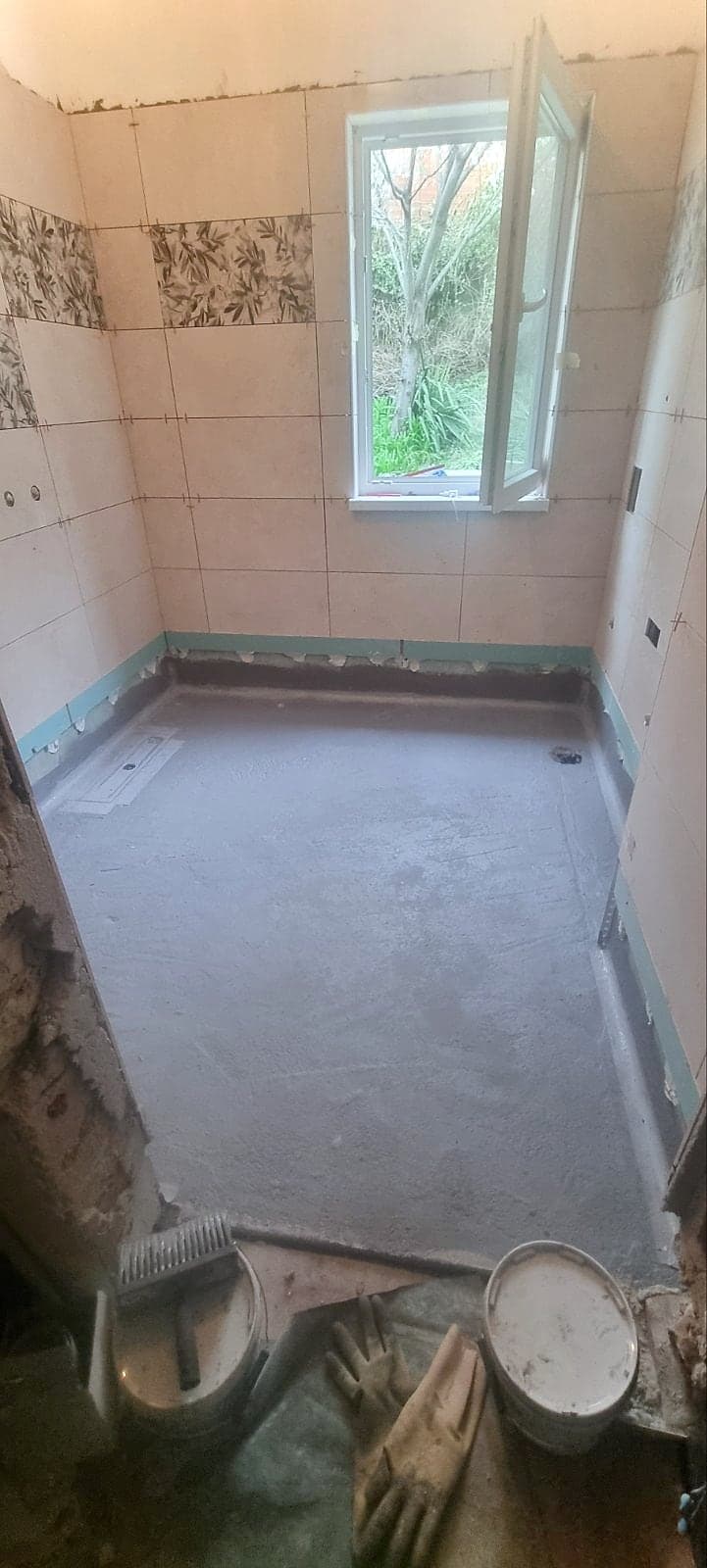

Баня с облицовани в бежово стени с флорални ивици; подът е покрит с хидроизолация с лента по ъглите, а до стената е заложен линеен сифонХидроизолация
Баня в Княжево: полагане на новата замазка, а после хидроизолацията на пода с лента по ъглите — стените вече са облицовани, подът чака плочките. До стената е заложен линеен сифон.

Трета седмица: под, фуги, таван и монтаж

Облицовката приключва с пода. Фугите се правят, след като лепилото е хванало. После идват окаченият таван и осветлението, обикновено за ден, макар че в някои бани таванът се прави преди плочките.

Последни са монтажите — тоалетната, мивката с шкафа, душът, параванът, огледалото и аксесоарите, обикновено за ден-два. Накрая банята се почиства, проверява се всичко и ви се предава заедно с писмената гаранция: 24 месеца за ремонта, включително хидроизолацията, и 72 месеца за ВиК и електрическите инсталации.

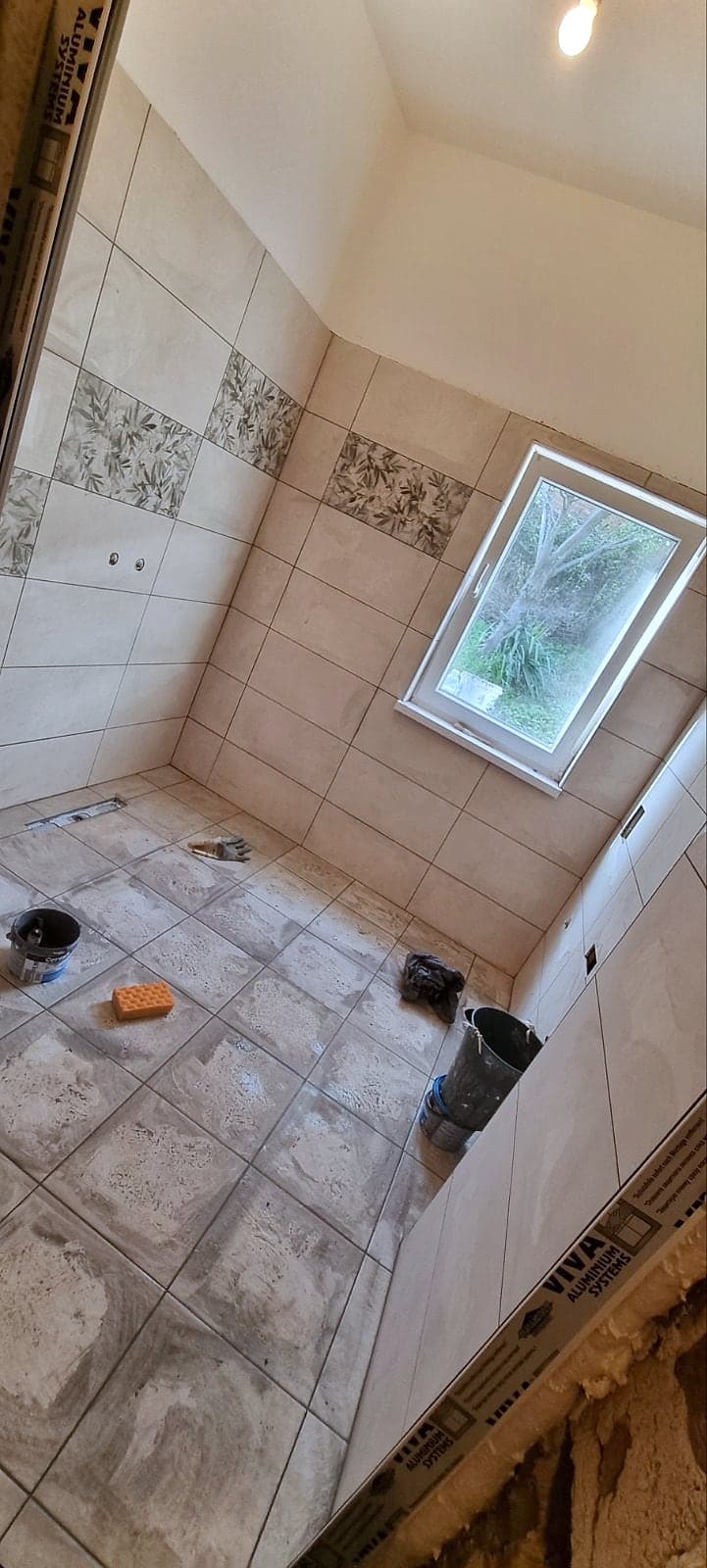

Баня с облицовани стени и наскоро положени плочки на пода, по пода кофи и гъбаПод

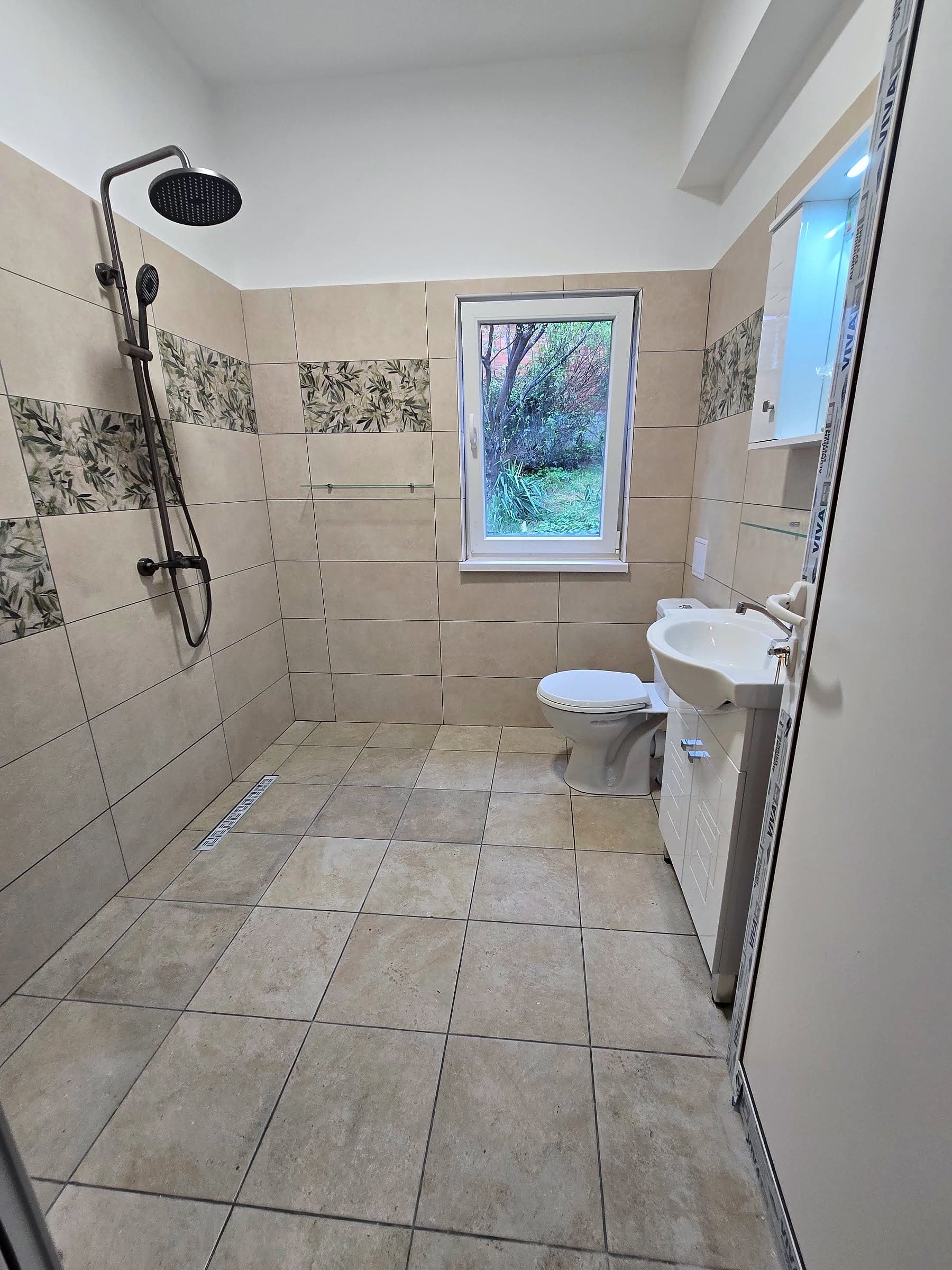

Готова баня с бежови плочки и флорални ивици: душ без кабина с линеен сифон, тоалетна, мивка с шкаф и прозорецГотово
Баня в Княжево: плочките на пода по време на работа и готовата баня с душ без кабина и линеен сифон.

Защо не се бърза: трите паузи за съхнене

В графика има три изчаквания, които не бива да се съкращават, колкото и да ви се иска банята по-рано. Колко трае всяко, зависи от материала: производителят го пише в указанията и графикът се прави по тях, а не обратното.

  • Замазката — преди хидроизолацията. Ако хидроизолацията легне върху недосъхнала замазка, влагата остава затворена под нея, а слоят може да не прилепне добре към основата.
  • Хидроизолацията — преди плочките. Недосъхналата хидроизолация още не е плътен слой, а плочките я затварят завинаги. Ако пропуска, течът се показва по-късно, обикновено на тавана на съседите, и поправката означава сваляне на плочките.
  • Лепилото — преди фугите. Ако фугите се направят върху свежо лепило, плочките може да се поместят, а фугите — да се напукат.

Съхненето не се ускорява с повече хора, а в баня от 4 кв. м и без това не могат да работят много майстори едновременно. Ако в графика, който ви предлагат, няма място за тези паузи, някоя от тях ще бъде прескочена.

Какво удължава срока

Повечето забавяния не идват от самата работа, а от нещата около нея:

  • Скрити проблеми след къртенето — стари тръби, криви стени, замазка за подмяна. Те се виждат още в първите дни и тогава се преценява с колко се удължава графикът.
  • Промени в движение — нова ниша, друг душ, рибена кост вместо стандартно редене. Всяка допълнителна работа се одобрява писмено, с цена, преди да започне, и обикновено мести графика.
  • Общите щрангове. Ако се сменят заедно с банята, водата спира за цялата вертикала, а денят се уговаря със съседите — как се организира, сме описали в статията за смяната на щрангове в блок.
  • Шумните работи. Къртенето и пробиването се планират само в часовете, които позволяват сградата и общината — вижте правилата за ремонт в етажна собственост.

Защо ремонтите изобщо надхвърлят срока си и как да пазите графика, обясняваме в статията „Защо сроковете се пропукват“.

Как да не се удължи: какво зависи от вас

Много от забавянията могат да се избегнат, преди ремонтът да е започнал. Вземете решенията за банята предварително: душ или вана, тоалетна за вграждане или моноблок, ниши, осветление, къде ще са бойлерът и пералнята. Така няма да се налагат промени в движение.

Плочките, санитарията и сифоните ги избирате и купувате вие, затова е важно не само какво, а и кога пристига на обекта:

  • в първите дни — тялото на смесителя за вградения душ, структурата за тоалетна за вграждане и линейният сифон, защото влизат в стената и пода преди плочките;
  • преди хидроизолацията — плочките, с резерв за рязане;
  • за последните дни — тоалетната, мивката с шкафа, смесителите, параванът, огледалото и аксесоарите.

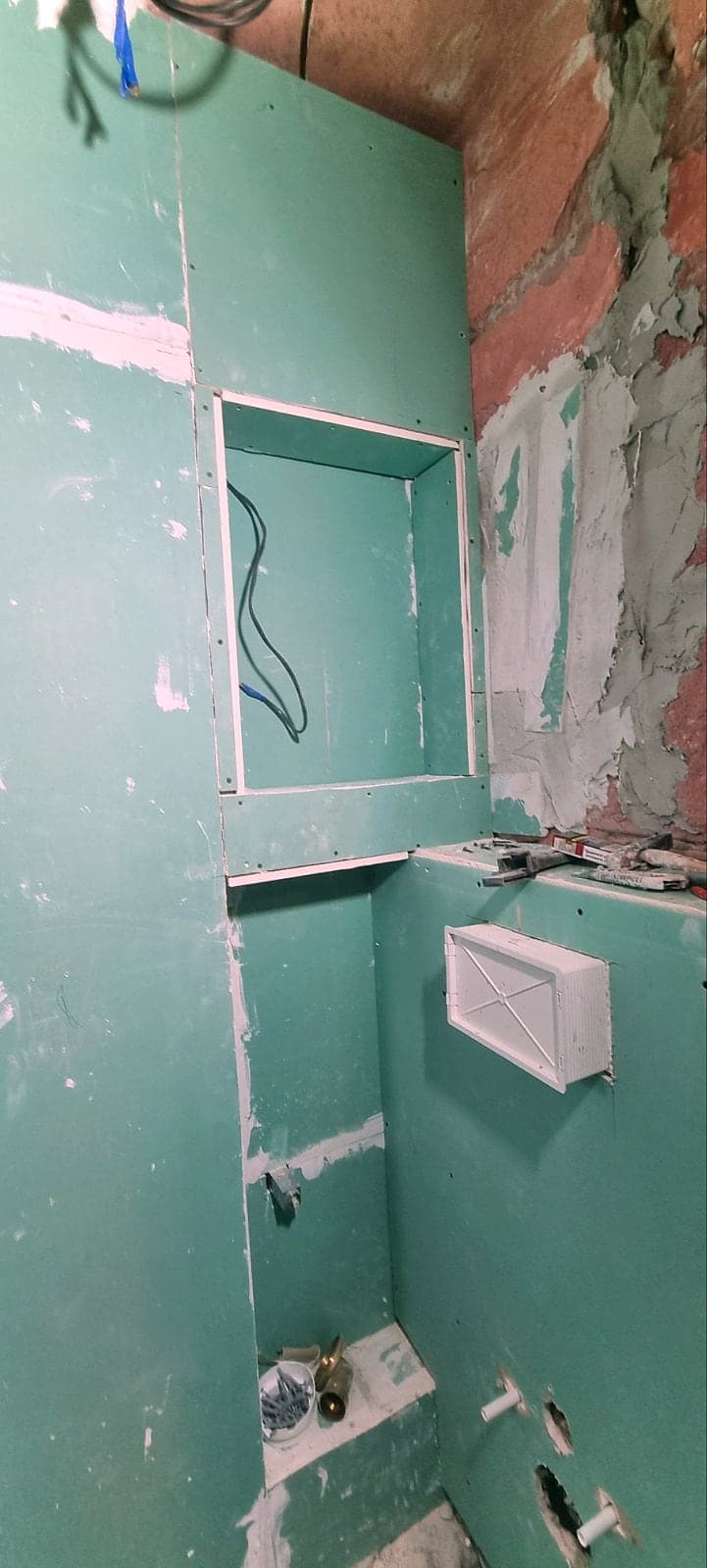

Стени от зелен влагоустойчив гипсокартон с ниша, отвор за бутона на казанчето и изводи за тоалетнатаГипсокартон

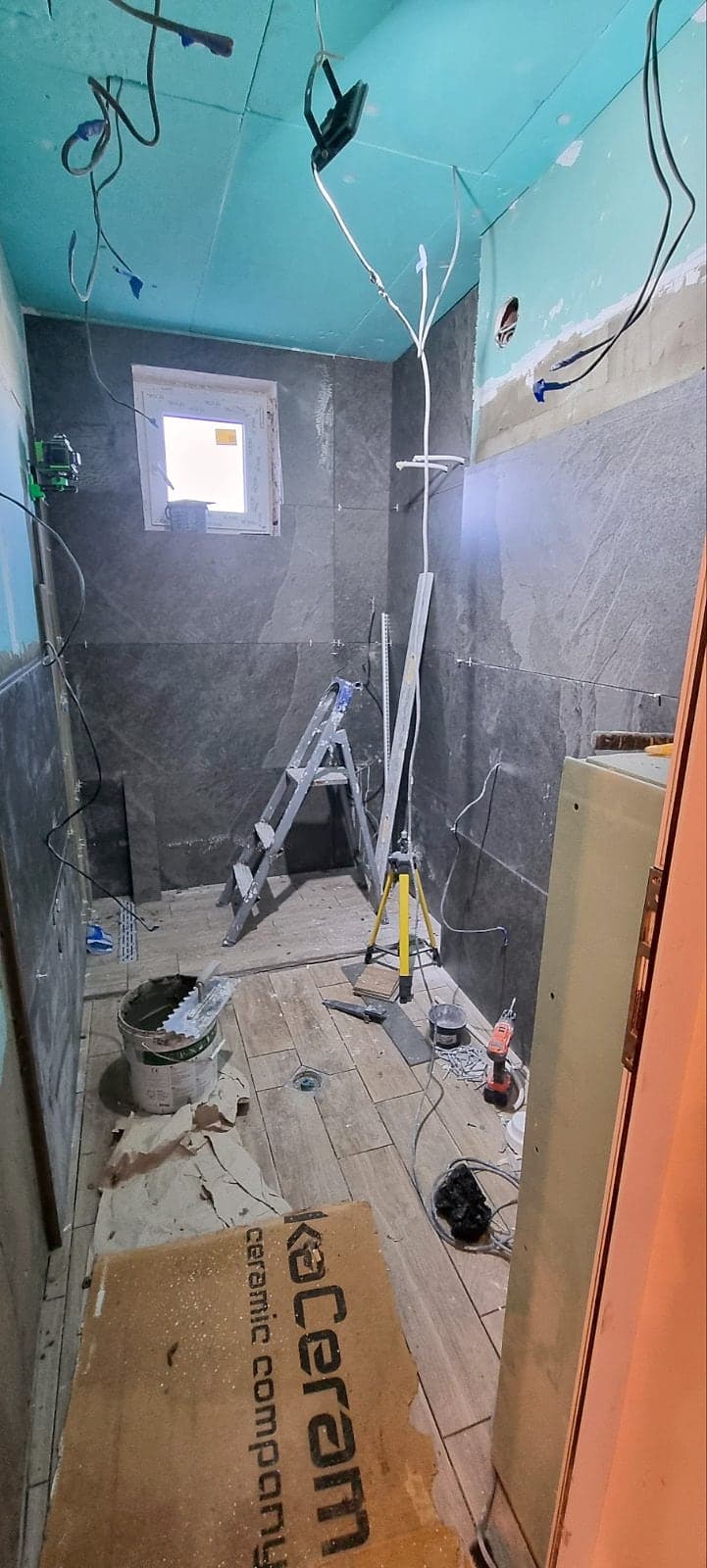

Баня по време на облицовка: тъмни големи плочки по стените, под с дървесна визия и таван от зелен гипсокартонОблицовка
Баня в Банкя: ниша и структура за окачена тоалетна, обшити с влагоустойчив гипсокартон, после облицовка с големи плочки. Таванът тук е готов преди плочките.

Накрая поискайте графика по етапи в офертата и попитайте кои дни ще сте без вода и от кога ще може да се ползва тоалетната. Така планирате живота си около ремонта, а не обратното.

Как да живеете без баня

Ако банята е единствената в жилището, планирайте поне 2–3 седмици без нея — при роднини, в краткосрочен наем наблизо или с друго временно решение. Ако имате отделна тоалетна, тя може да остане в употреба, стига работата по тръбите да не я засяга — това се уточнява на огледа.

Най-тежки са първите дни: къртенето е шумно и прашно. Водата в жилището обикновено се спира само за часовете, в които се правят връзките, а през останалото време кухнята има вода.

Докато трае ремонтът, банята е строителна площадка: в дните на съхнене и при проверката с вода в нея не се влиза, а тоалетната се монтира чак след плочките. Ако вкъщи има малки деца или възрастни хора, разумно е поне дните с къртенето да прекарат другаде.

Често задавани въпроси

Може ли ремонтът на банята да стане за една седмица?

Цялостен ремонт — обикновено не. Само съхненето на замазката и на хидроизолацията заедно с проверката с вода отнема няколко дни, а облицовката — още 3–5. За седмица може да стане по-малка работа без нова хидроизолация, например смяна на санитарията.

Кога може да се ползва тоалетната отново?

От деня, в който е монтирана — обикновено в последните един-два дни, след плочките и фугите. При тоалетна за вграждане структурата се поставя още в първата седмица, но самата тоалетна се окачва чак след облицовката.

Може ли да се работи и в събота?

Зависи от правилата на сградата и на общината за шумни работи. Шумните етапи като къртенето се планират само в позволените часове. Ако работата в събота е важна за вас, кажете го на огледа, за да се обсъди в графика.

Колко дни съхне хидроизолацията?

Според продукта — времето е в указанията на производителя. Обикновено поне денонощие, преди да се лепят плочки, а между двата слоя също се изчаква. След това идва проверката с вода, затова в графика за хидроизолацията и проверката се предвиждат два-три дни.

Какво става, ако плочките закъснеят?

Работата спира точно преди облицовката: хидроизолацията е готова и проверена, но няма какво да се лепи. Всеки ден закъснение се добавя към срока, а банята остава неизползваема. Затова плочките трябва да са на обекта най-късно преди хидроизолацията, а най-добре — още преди старта.

Малката баня по-бързо ли се прави?

По-бързо, но не пропорционално. Плочките са по-малко и облицовката е по-кратка, но къртенето, инсталациите и съхненето отнемат почти същото време. Затова баня 2–3 кв. м обикновено е около долната граница — две седмици, а не една.

Ако искате да знаете колко време ще отнеме ремонтът на вашата баня, най-точният отговор идва след оглед на място. Той е безплатен, а офертата е писмена — с описани дейности, цена и график по етапи. Заявете оглед, когато сте готови — отговаряме до 24 часа.

— Готови сте за проект? —

Заявете оглед — отговор до 24 часа

Опишете накратко обекта и ще получите конкретна следваща стъпка — без задължение.

Запитване

Разкажете ни накратко за проекта

Една ясна форма, без стъпки и излишни въпроси. Изпратете основните детайли и ще получите персонален отговор.

Отговор до 24 часаЯсна първа рамкаБез излишни стъпки
+ Допълнителни данни (по избор)Не е задължително — попълнете само ако искате по-точен отговор.

С изпращането давате съгласие да се свържем с вас за уточняване на проекта. Данните се обработват съгласно Политиката за поверителност.

Отговор до 24ч
Безплатен оглед
Опит от 2019
Обади се
